首 页  公司简介  产品展示  新闻动态  荣誉资质  公司文化  公司机构  施工队伍  典范工程  招商招聘  销售网络  在线留言  联系我们
弹性体SBS改性沥青防水卷材
强力交叉膜自粘防水卷材
聚氨酯防水涂料
高分子聚乙烯丙(涤)纶防水卷材
彩色宽聚氯乙烯(PVC)防水卷材
沥青瓦
种植屋面的耐根穿刺防水卷材
高分子复合自粘防水卷材
自粘聚合物改性沥青防水卷材
化学阻根类耐根穿刺防水卷材
阻根铜胎基防水卷材
塑性体APP改性沥青防水卷材
聚合物改性沥青耐根穿刺防水材料
道桥用改性沥青防水卷材
聚氯乙烯(PVC)防水卷材
EVA PVC防水板
热塑性聚烯烃(TPO)防水卷材
宽幅无胎自粘防水卷材
单组份聚氨酯防水涂料
双组份聚氨酯防水涂料
(高铁专用)高强度聚氨酯防水涂料
聚合物水泥(JS)防水涂料
喷涂聚脲弹性体防水涂料
水泥基渗透结晶型防水材料
彩色玻纤沥青瓦
非织造长纤(短纤)土工布
非织造复合土工膜、聚酯胎
HDPE土工膜防水卷材
地 址:寿光市台头工业园
电 话:0536-5522999
全国统一免费电话:400-658-3086
传 真:0536-5522998
邮 编: 262735
网 址:www.cnchenming.com
邮 箱: chenmingfangshui@126.com
  产品展示




商品名称: 高分子复合自粘防水卷材
商品编号:
浏览次数:6973
关键词:高分子复合自粘防水卷材

HDPE高分子复合自粘防水卷材
    HDPE高分子复合自粘防水卷材是以HDPE片材为胎基或表面材料,覆以高聚物,改性沥青基为基料复合而成的一种新型的防水材料,具有良好的不透水性、低温柔性、延展性、粘结性。尤其是它本身特有的自粘性和防水性,使产品自身就实现了双层防水,提高了自粘卷材的防水性能,是一般防水卷材所不具有的,施工方便且施工速度极快。
施工方式:
悬挂预铺反粘法
1、施工工艺流程
 施工准备——基层处理——预埋挂件_铺设卷材——贴密封口条——节点处理——自检——报验——保护
2、施工工序
确定施工组织方案
提出施工管理项目(包括材料试验项目和施工检验项目)。
准备工具
工程所用线、抹子、桶、铁锹、扫帚、裁纸刀、靠尺、刮板、搅拌器等。
清理基层
施工前应首先清理基层,检查基层是否复合设计要求,如有尖锐突出物或钢筋根,应惊醒铲除或割除。
划线定位
待基层清理完成后,首先要划线定位,应确定好幅卷材尺寸和位置。
预埋挂件
按定位行预埋挂件,预埋挂件应不大于500mm的间距。
铺设卷材
预埋挂件定位后进行铺设卷材,卷材铺设时,应由拱顶想两侧墙进行铺设,后铺设底板。也可根据工程具体情况,由下往上铺设。道铺设卷材完成后,应按预先划定的定位线,与幅卷材对缝铺设第二幅卷材,铺设时对缝缝宽不应超过10mm,以此类推铺设。
贴密封口条
卷材铺设完成后进行接缝处理,接缝密封处理应采用双面专用密封带,密封带应裁成150mm的宽幅进行搭接密封处理。
节点处理
大面积防水铺设完成后要进行节点处理,节点处理见节点图。
自检
节点处理后,是今后先要自检是否按施工工艺施工,各密封部位是否有开缝,翘边及破坏等现象,修补时“补丁”?不得太小,修补边沿与破洞边沿至少不小于100mm。
报检
自检合格后应及时报检,验收时应严格按照施工工序、工艺要求检查有无开缝及粘结不牢等现象。
保护
放水时工验收后在绑扎二衬混凝土的钢筋前应揭去隔离纸或膜。?纸或膜应及时运离现场,以防火灾发生。焊接钢筋时,应用不燃物(如石棉板)适当遮挡,以免火星烧坏防水层及发生火灾,振动捣棒不得接触防水层。

机械固定预铺反粘法
1、施工工艺流程
清理基层→划定位线→铺贴卷材→贴密封口条→节点处理→自检→报验
2、施工工序
清理基层:施工前应首先清理基层,检查基面是否符合设计要求,如有尖锐突出物侯鸥钢筋根,应进行铲除或割除。
划定位线:待基层清理完成后,首先要划线定位,应确定好幅卷材尺寸和位置。
铺设卷材:铺设卷材时,要按照划好的定位线方向铺设,铺设时用在距铺设卷材的边沿20mm处进行射钉固定,固定距离应为500mm为宜。待幅铺设完成后,铺设第二幅时应与幅对缝铺设,对缝缝宽不用超过20mm。第二幅铺设方法与幅卷材方法相同,但固定位置(射钉眼)以错开1/2处为宜,以此类推。
贴密封口条:采用专用密封袋,裁成150mm宽的长条。贴密封条时,应边施工边揭去主材及密封条上的隔离纸或膜,进行挤压施工,密封条施工完成后及时采用专用密封膏进行密封。
节点处理:所有节点应用双面卷材进行处理。(建议采用聚脂胎或无胎自粘卷材,见节点施工图)
自检:待全部程序施工完成后,应自行检查有无破坏或开缝等现象,如有应及时处理。
报验:自检完成后应及时报验,验收时应严格按照施工工序、工艺要求检查有无开缝及粘结不牢等现象。

湿铺法
1、施工工艺流程:清理基层→划定位线→铺贴密封口条→节点处理铺贴卷材→密封膏密封→自检→报验
2、施工工序:
清理基层:施工前应首先清理基层,检查基面是否符合设计要求,如有尖锐突出物侯鸥钢筋根,应进行铲除或割除。
划定位线:待基层清理完成后,首先要划线定位,应确定好幅卷材尺寸和位置。
铺贴密封口条:贴密封口条采用专用密封带裁成150mm宽的长条,在大面卷材铺贴前应压定位线正中进行铺贴,铺贴时应边涂刷基层清洁剂边铺贴密封口条,待密封口条铺贴完成后再进行大面积卷材的铺贴。
节点处理:所有节点应用双面卷材进行处理。(建议采用聚脂胎或无胎自粘卷材,见节点施工图)
铺贴卷材:大面铺贴卷材时应沿密封口条1/2处进行,边涂刷基层清洁剂(或水泥浆)边进行铺贴,铺时应注意把卷材压平,赶走空气。带幅铺贴完成后没铺设第二幅时应与幅对缝沿线铺贴,方法同幅卷材铺贴相同。
密封膏密封:大面积卷材铺设完成后,用专用密封膏对接缝进行密封。密封时要均匀一致,不得产生遗漏现象。
自检:待全部程序施工完成后,应自行检查有无破坏或开缝等现象,如有应及时处理。
报验:自检完成后应及时报验,验收时应严格按照施工工序、工艺要求检查有无开缝及粘结不牢、破损等现象。
产品应用范围

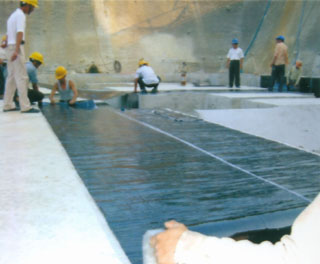

    HDPE高分子复合自粘防水卷材可适用于工业与建筑业的各种混凝土屋面防水,地下室、地铁隧道,高速公路,铁路,道桥,防空洞,粮库,垃圾处理厂等防水工程。

注意事项
    施工过程中或浆料未达到硬化前,如遇雨水时应采取遮雨措施。
    浆料硬化(一般为48小时)前防水层不得上人,以防破坏防水层。
    在防水层施工过程中或防水层已完成而保护层未完成时,禁止一切无关人员进入现场。严禁穿带铁钉、铁掌及高跟鞋的人员进入现场。
    施工人员携料进入现场时,必须遵守轻拿轻放的原则,严谨尖锐物体损坏防水层。
    防水层施工完成后,下道工序不得在防水层上开洞会钻孔安装机器设备。如发生这类现象,应及时通知防水施工人员进行修补,以确保防水质量。
运输与贮存
    卷材应在干燥、通风的环境下立放贮存,防止日晒雨淋。
    禁止与酸、碱、油类及有机溶剂接触,并远离热源。
    不同类别、规格的卷材应分别存放。
    卷材运输时应平放或立放,不得倾斜或交叉横压,必要加盖毡布。
    在正常条件下,贮存期自生产之日起为也一年。

EVA高分子复合自粘防水卷材

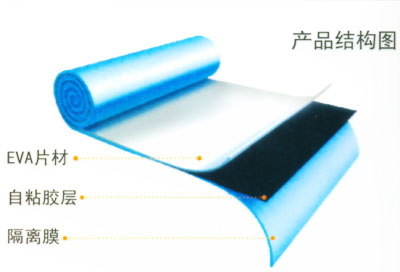

    EVA高分子复合自粘防水卷材,采用合成高分子EVA复合片材为胎基或表面材料,高聚物、改性沥青为基料,复合而成的新型具有优良防水性能的合成高分子防水卷材。兼有高分子防水卷材和自粘防水卷材的防水性能。

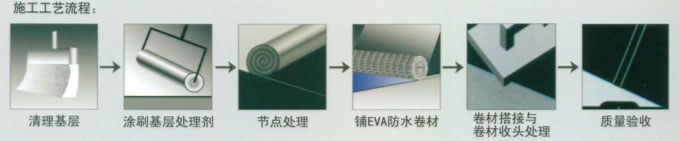

    自粘EVA卷材的施工工艺工业与民用建筑防水施工做法

基层要求
:表面应干净、干燥,细部结构应达到设计要求,如有缺陷应进行处理,合格后方可进行防水施工。
涂刷基层处理剂:EVA自粘防水卷材基层处理剂开桶后应充分搅拌,用滚刷均匀的涂刷于基层(参考用量为0.2kg/m2)。待基层处理剂完全干燥后铺贴自粘防水卷材。
节点处理:管根部位如雨水管、穿墙管等部位的管根需先做密封处理后,在铺贴附加层;转角部位如阴阳角、平立面转角铺贴附加层;伸缩缝、施工缝等部位铺贴附加层。附加层的水平面和垂直面宽度均为≥250mm。
铺EVA防水卷材:先确定卷材铺贴顺序和方向,并在基层弹线,然后铺贴卷材。铺贴自粘防水卷材时,先揭下隔离膜,将有粘性的一面沿基准线铺贴,随揭隔离膜随即滚压卷材的表面并挤压出空气,以确保初始粘结强度。卷材纵向搭接缝要顺直,搭接宽度60mm,用滚筒用力压实,确保防水卷材之间粘接牢固。
卷材搭接与卷材收头处理:卷材采用搭接方式,通过卷材高分子层搭接焊接,将两幅卷材搭接在一起。无论是水平收头,还是垂直收头,应对收头边处喜爱用配套密封胶密封,卷材在立面收头时,应用金属压条固定,在用配套密封胶将金属压条上口和固定螺钉密封。
质量验收:防水层验收合格,进行下一道施工程序。自粘防水卷材出现破损或鼓泡时,应将破损部分清洁干净后,用大于破损部位边缘100mm的卷材修补压实封口。


空铺EVA卷材
施工工艺流程:清理基层——节点加强处理——空铺卷材——长、短边粘贴搭接——卷材收头处理——质量验收。
施工工艺技术要点:
清理基层:基层坚实,无明水,基层突起物清除干净。
节点加强处理:节点处按规范要求进行加强处理。
空铺卷材:卷材长、短边搭接宽度应符合相关规范要求。
长、短边粘贴搭接:将卷材长、短搭接边隔离膜揭除,将高分子层用热焊机焊接,再用小压辊压实。
卷材收头处理:无论是水平收头 ,还是垂直收头,应对收头边处采用配套密封胶密封,卷材在立面收头时,应用金属压条固定,再用配套密封胶将金属压条上口和固定螺钉密封。
质量验收:防水层验收合格,进行下一道施工程序。自粘防水卷材出现破损或鼓泡时,应将破损部分清洁干净后,用大于破损部位边缘100mm的卷材修补压实封口。

种植屋面防水施工做法
施工工艺流程:基层处理——涂刷基面处理剂——铺贴EVA高分子复合自粘卷材——节点细部处理——闭水试验——砌溢水沟及棚架基座——铺储排水毡——固定棚架——铺种植土层——种植花木——验收。
施工工艺技术要点:
清理基层:基层应坚实,无明水,基层突起物清除干净。
涂刷基层处理剂:基层处理剂是自粘卷材与旧防水层间的过滤层,使之粘结的峰严密。均匀涂刷基面处理剂,不准漏涂。
铺贴EVA高分子复合自粘防水卷材:铺贴EVA高分子复合自粘防水卷材应由低处向高处铺贴,后在屋脊压顶。在铺贴每一幅卷材时应及时赶走卷材底部空气,使之保证全粘。然后用热风焊接方法将高分子层边结为一体。
节点细部处理:将卷材收头,或出屋顶管根部位,用双面自粘胶条密封;卷材垂直收头 ,宜用金属压条固定后,再用双面自粘胶条密封。
闭水试验:防水层全部铺贴完成后,储水深10cm,24小时后观察是否漏水,有则修补,无责方可进行下道工序。
砌溢水沟及棚架基座:按照设计要求,女儿墙贴面砖,抹灰;溢水沟砌筑,在溢水沟槽壁底铺一层塑料,沟管材(方型),与储排水毡平行,以利排水。
棚架基座为不锈钢焊制品:底部附加一层防水层,然后用混凝土砌筑。
铺储排水毡:将储排水毡直接铺在防水层上,挤紧再用混凝土砌筑。
固定棚架:棚架为木制或竹制,用铅丝扎紧,底部插入基座,隔2m三角支撑。
铺种植土层:将种植土铺平,然后浇水压实,测厚度为300mm。
种植花木:在基本晾干的种植土层上,先栽种月季、葡萄等棚架植物,再做普通草皮,然后再将空地全部种植佛甲草。
说明:若为新建楼房,则工艺流程前三步取消。

桥梁防水施工做法
施工工艺流程:基层处理→节点细部施工→涂刷基层处理剂→EVA自粘卷材→卷材收头
施工工艺技术要点:
清理基层:基层应坚实,无明水,基层突起物清除干净。
节点细部施工:用双面自粘胶截成250mm宽条毡,铺贴阴阳角部位;变形缝部位宜采用本公司配套的“自粘密封胶带”(定制产品)密封,然后在其上面铺一条宽于变形缝200mm的附加条(掀除卷材表面无纺布)。
涂刷基层处理剂:用本公司配套基层处理剂涂刷基面,不得漏涂。
铺贴EVA自粘卷材:将基面弹出基准线,然后展开卷材预铺,确认卷材对准基准线后,先固定一边,再缓缓抽出隔离膜,边抽变赶气压实,以资操作。
卷材搭接:搭接部位先用人工掀除搭接边土工布,再用热焊枪将EVA卷材层焊结密实。
卷材收头:卷材铺贴完成后,经检验无缺陷时,将卷材收头部位用钢压板固定,要求平整,整齐。然后用本公司配套的自粘胶条将固定件予以密封。
使用范围:工业与民用建筑的屋面、地下室、隧道、桥梁、水渠、堤坝、人防工程、军事设施等防水、防渗、防潮工程。

已被浏览 次
Copyright © 2009-2010,CM防水卷材,CM防水材料-潍坊市晨鸣新型防水材料有限公司,SBS防水卷材,PVC防水卷材,油毡瓦,高分子复合自粘防水卷材 ,聚乙烯丙(涤)纶防水卷材, All Rights Reserved
地址:寿光市台头工业园 电话:0536-5522999 15266363136 传真:0536-5522998 网址:www.cnchenming.com chenmingfangshui@126.com
SBS防水卷材,PVC防水卷材,CM防水卷材,CM防水材料,沥青瓦,高分子复合自粘防水卷材 ,聚乙烯丙(涤)纶防水卷材 技术支持:潍坊商易 鲁ICP备11015487号
